随着冷空气来临,电网迎来冬季用电高峰和恶劣天气的双重考验。为做好电网迎峰度冬备战工作,近日,南方电网云南丽江供电局采用带电作业的方式对500千伏建太甲线进行缺陷处理,全力保障电网安全运行和电力可靠供应。

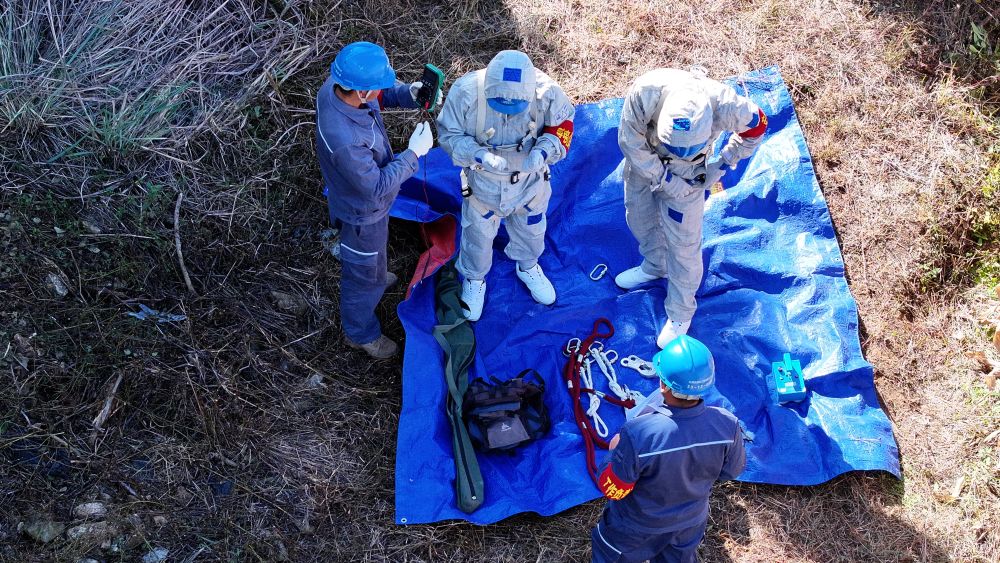

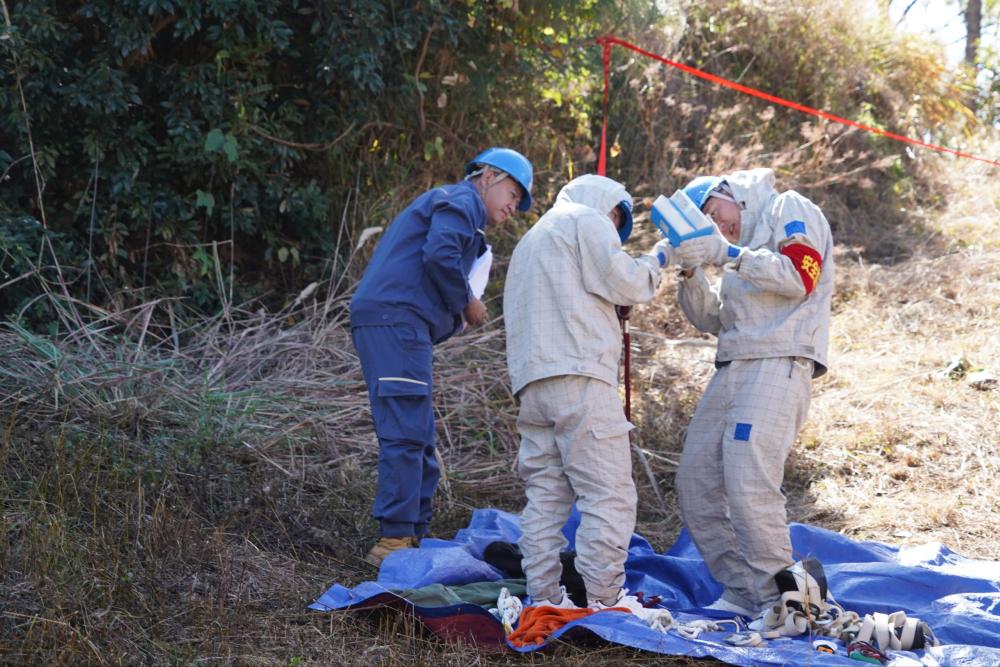

作业前的准备工作。
据了解,500千伏建太甲线线路起于500千伏建塘变电站,止于500千伏太安变电站,作为丽江和迪庆电网的重要连接线路,承载着关键的电力传输任务,是两地电力供应的重要枢纽。同时,此条线路也是“西电东送”的重要通道,又因线路地处高寒山区,线路运行环境复杂,若采取停电方式处理缺陷,将直接威胁电网的安全稳定运行。为最大可能保障西电东送通道安全和两地居民冬日用电,经反复研究论证,南方电网云南丽江供电局决定采取带电作业的方式消除缺陷。

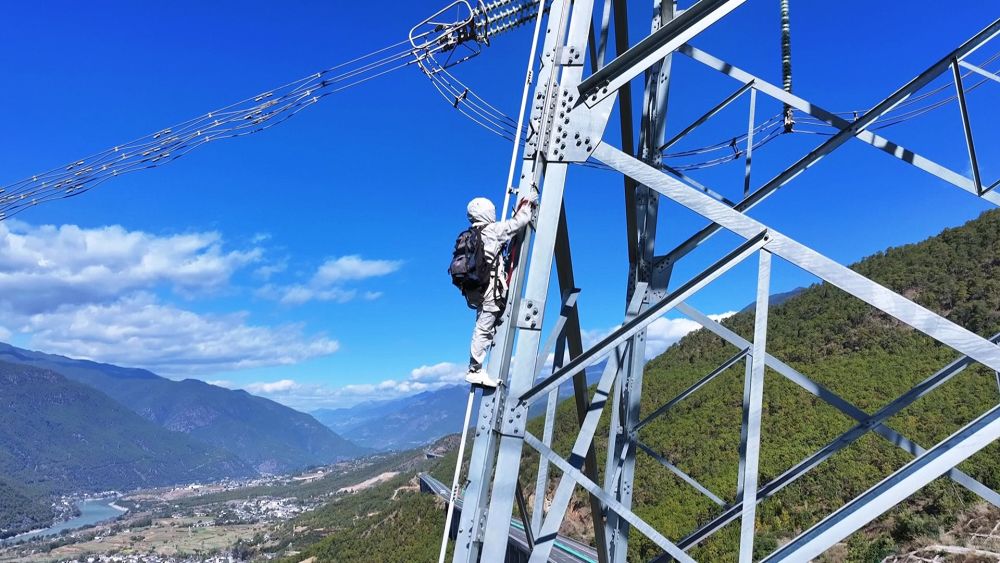

带电作业中。

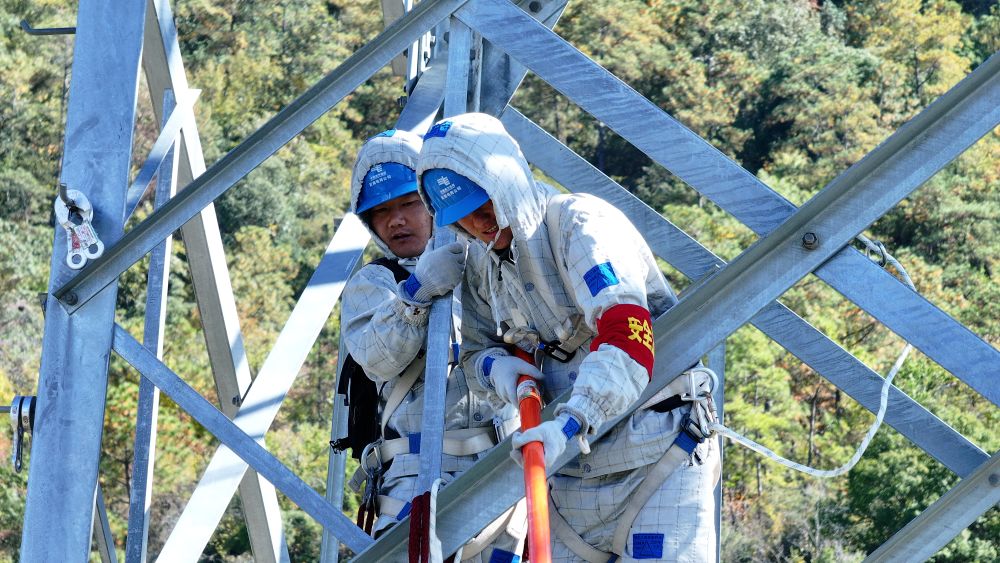

作业现场,丽江供电局输电管理所相关负责人对温度、湿度、风速进行测试并确认具备工作条件后,两名等电位人员登上铁塔,通过“跨二短三”的方法,进入500千伏强电场。塔顶温度骤降,身下是湍急的金沙江,但作业人员凭借专业技术能力,成功克服操作难度高、技术要求高、作业风险高等困难与挑战,顺利完成带电作业,有力保障了电网主干线路的安全可靠运行。

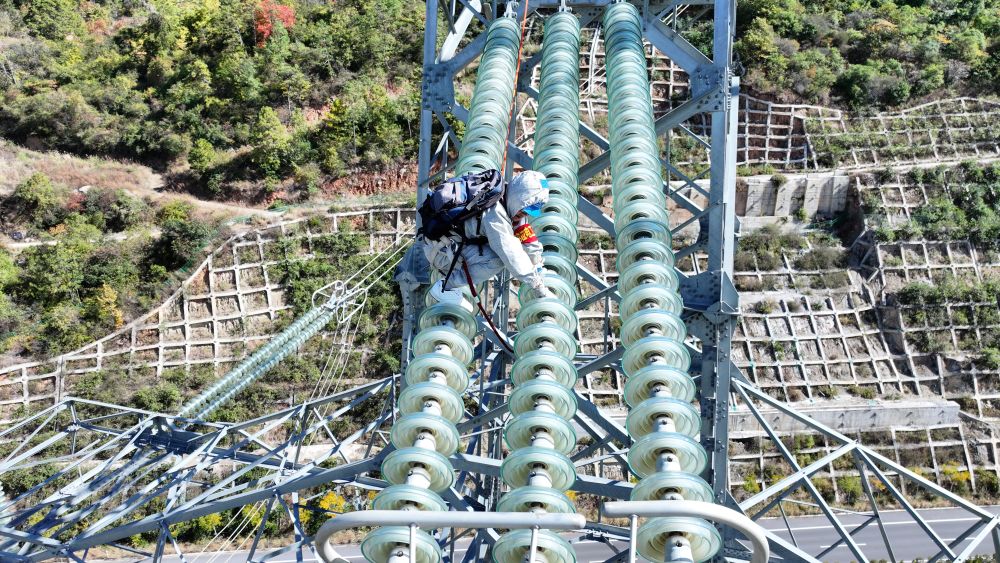

工作人员进入500千伏强电场。
“前期,我们通过无人机精细化巡视,发现500kV建太甲线265号塔中相小号侧导线挂点缺失R销,该条线路是连接丽江、迪庆两地电网的唯一通道。为不影响电网安全稳定运行,我们第一时间组织5名工作人员,克服地形条件带来的挑战,通过带电作业的方式,耗时2小时5分钟,顺利完成消缺工作,有效的保障两地居民温暖过冬。”丽江供电局输电管理所高级运维工康远勇说。
工作人员完成带电作业。
此次作业在确保线路安全稳定运行的同时,减少了因停电检修带来的电量损失,为电网迎峰度冬保供电提供有力保障。
