12月25日,伴随着最后一车混凝土入仓,历经1597天,由中国水电十四局承建的云南省滇中引水石鼓水源工程主泵房12台机组提前120天全部封顶,标志着石鼓水源工程6大洞室土建工程全部完成。

建设者合影庆祝石鼓水源工程6大洞室土建工程全部完成。(丽江融媒记者 赵庆祖 摄)
石鼓水源工程地下泵站是滇中引水控制性工程,是迄今为止世界最大地下泵房。主泵房开挖尺寸为222米(长)×23.4米(宽)×48米(高),开挖体积高达24万立方米,泵站设计流量为135m³/s,最大提水净扬程219.16m,共安装12台离心式水泵机组,总装机容量480MW,提水泵站单机离心泵容量与总装机容量亚洲最大。

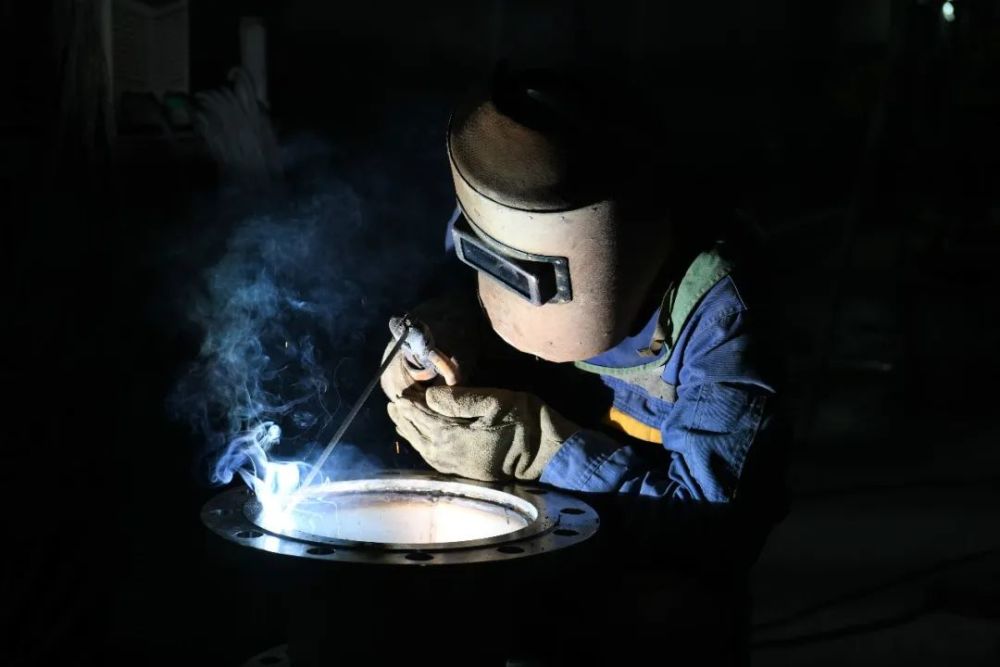

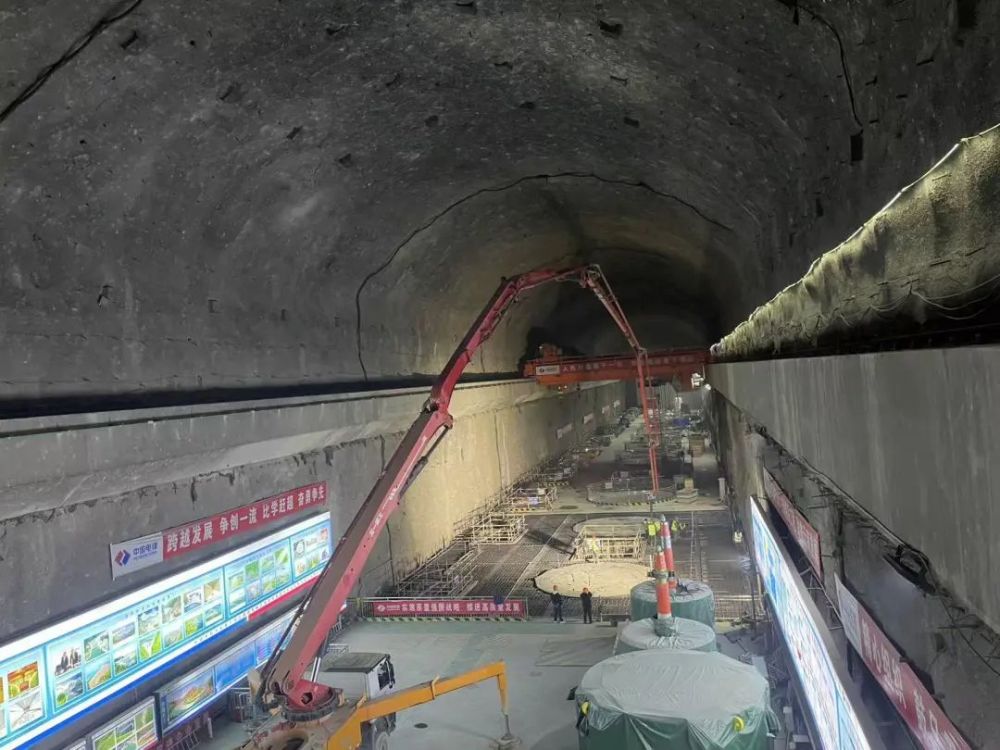

石鼓水源工程地下泵站施工现场一角。(通讯员 吴显斌 摄)
据了解,主泵房机组段长168米,共有12台水泵机组,每2组为一段,分为6个机组段,每段长28米;安装场段长39米,包括检修集水井、安装间等;副安装场段长10米,包括渗漏集水井、副安装间。机组段主要包括机窝结构和梁板柱结构,分为2层,采用C30F100混凝土浇筑形成,建筑物合理使用年限为100年,结构混凝土由下往上分9层进行浇筑。

建设者在石鼓水源工程地下泵站施工作业。(丽江融媒记者 赵庆祖 摄)
“如此巨大的洞室开挖、机组安装、混凝土浇筑,其中,也伴随着多项难题。开挖跨度大、岩溶裂隙较发育、地下水量大、相邻洞室多、相互交错、交叉施工等问题,很大程度影响了工程的推进。”据石鼓水源项目部相关负责人介绍,2020年8月开工以来,项目部全体干部职工勠力同心,全力展现敢拼能赢的精神,全面推动工程提速建设。

石鼓水源工程地下泵站施工现场。(通讯员 吴显斌 摄)
现场还配置质量员、安全员,关键部位、工序安排专人旁站,保障了施工的质量与安全;始终把开展劳动竞赛作为促进工程建设全面提速的有效载体,组织开展了“百日攻坚”“鏖战一百天”等劳动与技能竞赛,充分激发一线工人工作热情,助力主泵房工程高质量建设。
