42天跑出项目“加速度”!丽江供电局电网升级护航高原农业发展

2026-09-11 18:03:58 阅读量3107 字数1134


近日,新建的丽江市古城区龙山五村3号变压器、龙山六村3号变压器正式投运。丽江供电局仅用42天时间,就高效完成电网升级改造工程。这一工程精准对接农业发展需求,预计助力片区农户实现年增收约300万元,为高原特色农业发展注入强劲的电力动能。

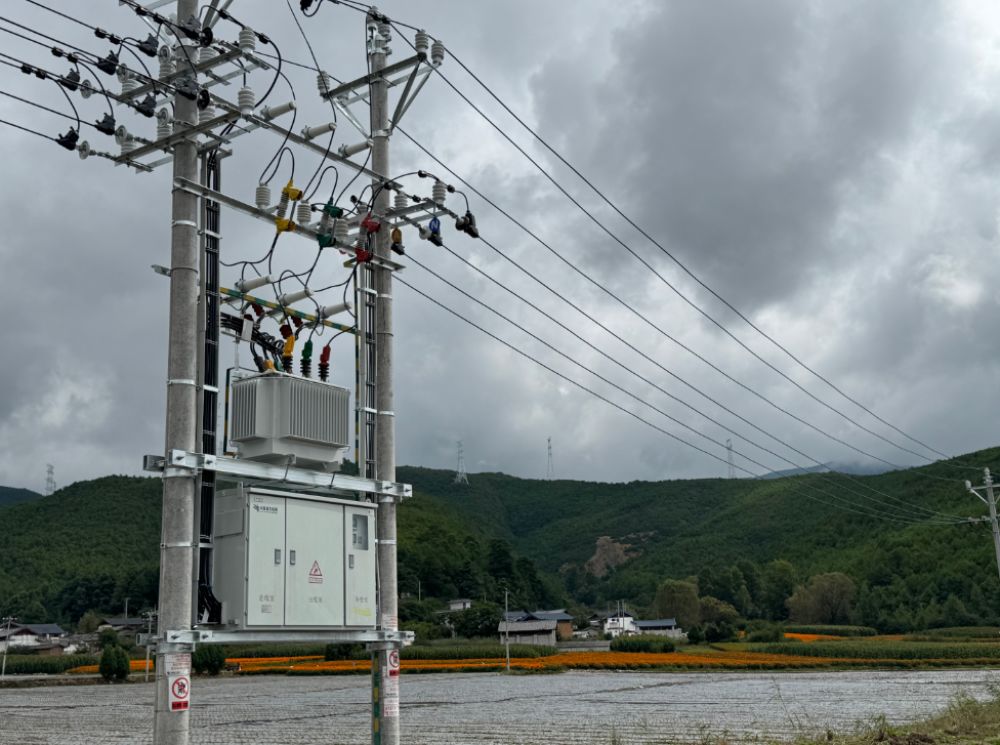

南方电网云南丽江古城供电局新建的变压器。(供图)




主动靠前

精准锁定用电痛点




龙山五村、六村地处海拔2800米的高原坝区,依托独特气候条件发展莴笋、茄果类产业,已建成600余亩高原蔬菜基地。然而,随着种植面积扩大,原有两台公用变压器出现重载运行,部分台区单相最高负载率达125%。每逢春耕灌溉和秋收用电高峰期,电压波动频繁,严重制约蔬菜播种、田间管护、冷链储存全流程用电保障,成为农户心中的“发展梗阻”。


针对这一痛点,丽江供电局打破传统“坐等报装”模式,组建党员服务队深入田间地头开展“地毯式”摸排。工作人员建立“一户一档”农业用电台账,通过常态化台区负荷实测,精准锁定电网薄弱点,一次性敲定扩容改造方案,有效规避了反复勘测造成的工期延误问题。同时,建立周跟踪回访机制,动态掌握农户用电需求变化,将电力保供关口前移。

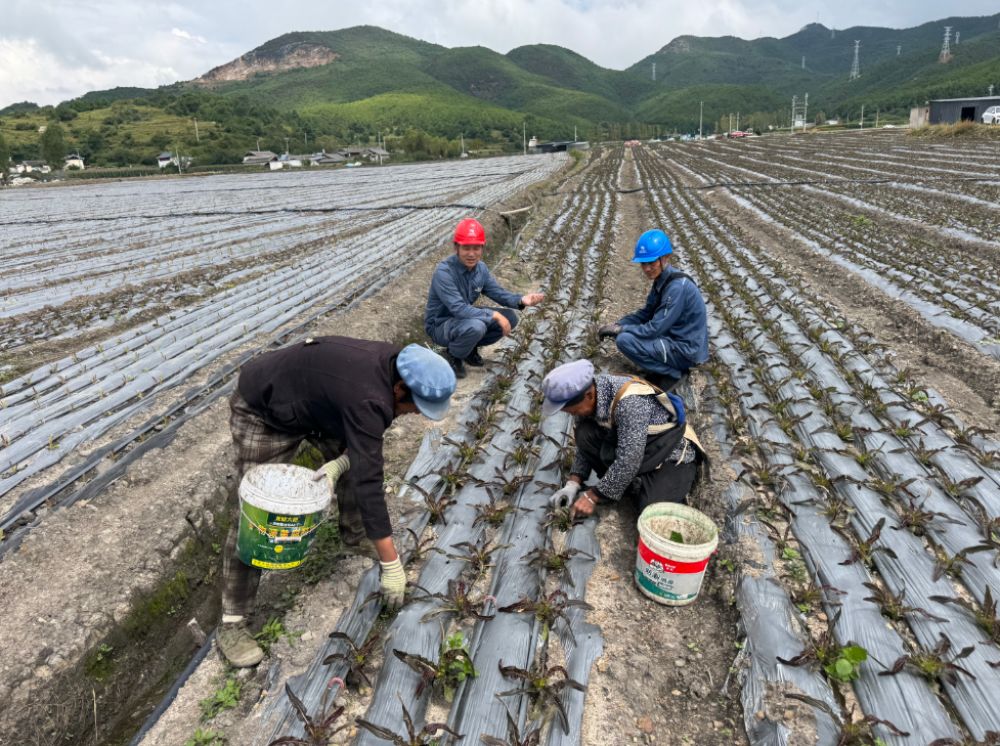

南方电网云南丽江古城供电局的供电服务人员到田间了解种植户用电需求。(供图)




专项攻坚

跑出项目建设“加速度”




面对高原地区物资运输难、施工窗口期短的挑战,丽江供电局搭建起“现场摸排—需求梳理—快速上报—资源争取—全程督办”的闭环工作机制。


项目组安排专人全程督办物资调配与现场施工,统筹多方力量压缩审批与建设周期。从收集用户需求到最终通电,全过程仅耗时42天,确保在秋收关键节点前完成全部建设任务,真正做到“不误农时、保障生产”。

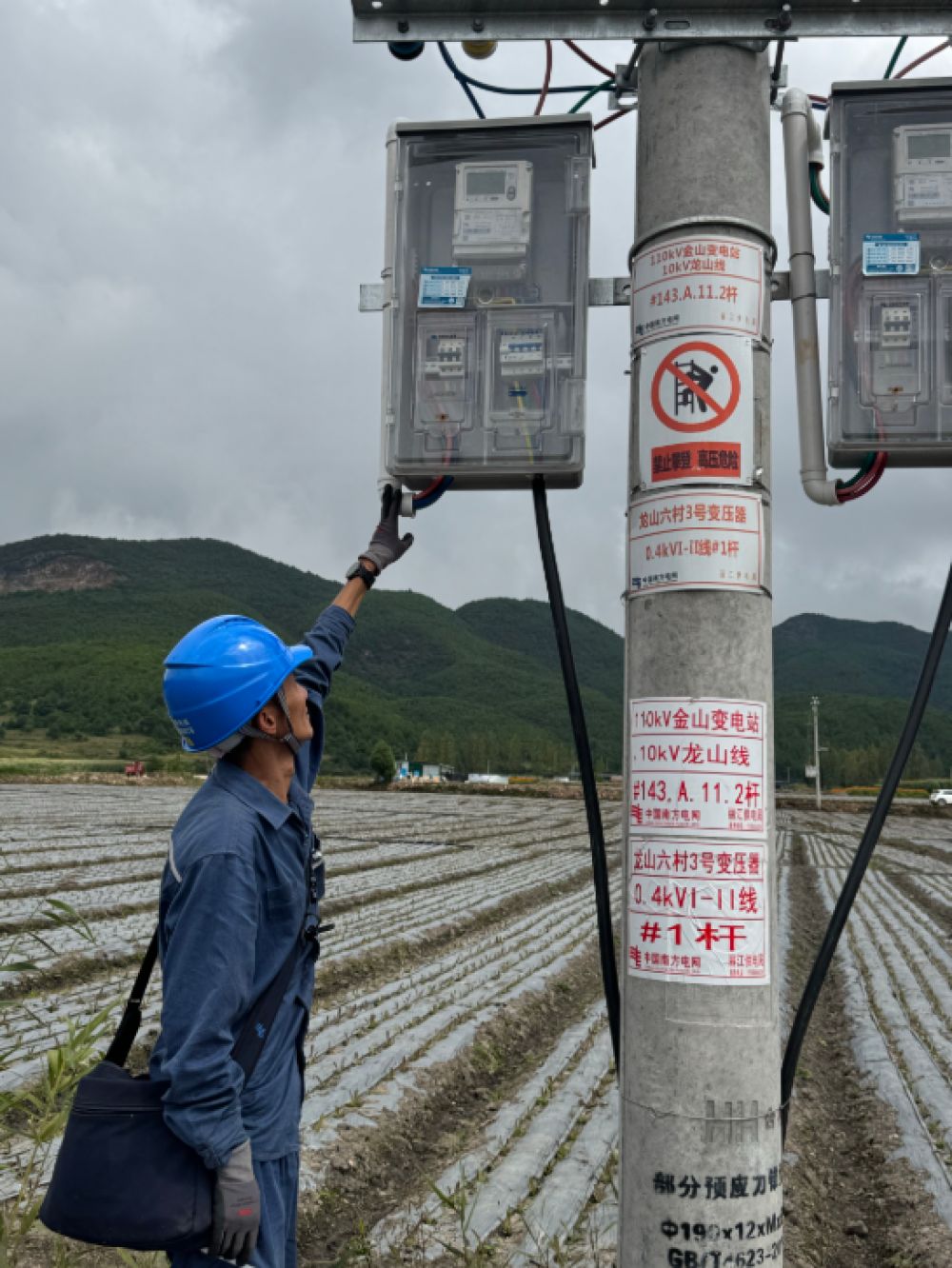

南方电网云南丽江古城供电局的供电服务人员检查用电设备。(供图)




惠农赋能

电力红利直达田间地头




在提升硬件的同时,丽江供电局严格落实“三零”“三省”服务政策,发挥“速捷电”服务优势。本次改造农户无需支付任何费用,通过推行上门代办、刷脸办电等数字化便民服务,让农户实现了“零投资、零负担、零跑腿”,切实降低了农业生产成本,让用电营商环境红利直达田间地头。


田间长势良好的贡菜苗。(供图)


据了解,此次“台区增容+线路优化”一体化改造,不仅解决了台区重载问题,更实现了片区电网承载力的质的飞跃。稳定充足的电力全面满足了灌溉、管护及农产品初加工全链条用电需求,推动当地从零散种植向产业化、标准化、规模化转型。下一步,丽江供电局将持续聚焦乡村特色产业用电需求,持续优化电网网架、创新便民服务,以安全可靠、优质高效的电力保障为乡村振兴注入持久动能。


通讯员/周金 李彦雯 王兴 田学

责编/钱吉梅

校对/王桂祥

二审/和宝魁

终审/郭俊燕

法律顾问云南凌云(丽江)律师事务所

闫霖 和纪元 0888-5485666
丽江市融媒体中心 出品


【声明】如需转载丽江市融媒体中心名下任何平台发布的内容,请 点击这里 与我们建立有效联系。

© 丽江市融媒体中心
24小时网站违法和不良信息举报电话:0888-5112277 举报邮箱:LjrmTS@163.com
【声明】如需转载丽江市融媒体中心名下任何平台发布的内容,请 点击这里 与我们建立有效联系。

扫码阅读/转发
